Storing? Bel 0800-9009
Vanmorgen (19 juni 2023) heeft onze bovenliggende regionale netbeheerder Enexis transportschaarste voor afname op het station Almelo Urenco aangekondigd. Vanaf nu is er op dit station geen transportcapaciteit voor afname meer vrij voor grootverbruikaansluitingen (>3x80 ampère). Met dit bericht doet Coteq Netbeheer een vervolgmelding op de vooraankondiging van Enexis conform artikel 9.6 eerste lid en 9.7 eerste lid van de Netcode Elektriciteit.
Voor de inhoud van de vooraankondiging van Enexis verwijst Coteq naar het bericht op de website van Enexis. Het bericht is ook onderaan dit nieuwsbericht te lezen.
Wat is er aan de hand?
Het elektriciteitsnet wordt steeds intensiever gebruikt. Zo elektrificeren steeds meer bedrijven met bijvoorbeeld een elektrische boiler en elektrisch vervoer. Ook zien we een enorme groei van het aantal zonneparken. Daarnaast is er een stijging van het aantal zonnepanelen en warmtepompen bij kleinverbruikers. Deze snelle groei zorgt ervoor dat op het station Almelo Urenco de maximale transportcapaciteit in ons net voor afname voor grootverbruik is bereikt. Komende maanden gaat Enexis samen met ons onderzoeken wat de mogelijkheden voor congestiemanagement zijn om op dit station extra transportcapaciteit vrij te maken.
Impact op Coteq-gebied
Dat betekent dat we tijdens het onderzoek voor het station Almelo Urenco geen transportcapaciteit voor afname door grootverbruikaansluitingen (>3x80 ampère) meer kunnen aanbieden. In Oldenzaal, Goor en station Almelo De Mosterdpot is nog wel (beperkt) capaciteit beschikbaar. We adviseren onze grootverbruikklanten wel om na te gaan of er voldoende transportcapaciteit beschikbaar is, voordat ze hun eventuele plannen daadwerkelijk gaat realiseren.
Vanwege een sneller dan voorspelde groei van duurzame opwek was in Almelo, Oldenzaal en Goor al geen extra transportcapaciteit meer voor teruglevering beschikbaar, door een knelpunt bij de bovenliggende netbeheerder TenneT. De verwachting is dat het congestieonderzoek eind dit jaar afgerond is.
Wat betekent dit concreet voor onze grootzakelijke klanten?
Het maximale uit het net halen
De vraag en aanbod van elektriciteit met elkaar af. Deelnemers krijgen hiervoor een financiële vergoeding. Met congestiemanagement halen we het maximale uit het elektriciteitsnet. Als meerdere grootverbruikers meewerken, creëren we mogelijk extra ruimte, zodat andere bedrijven misschien alsnog aan te sluiten zijn. We zetten congestiemanagement in totdat netuitbreiding gerealiseerd is. Heb je regelbaar vermogen dat flexibel in te zetten is en interesse om deel te nemen? Geef dan je interesse aan Enexis door.
Meer informatie
Wij begrijpen dat dit bericht mogelijk een teleurstelling is. Zeker wanneer je plannen hebt om uw huidige elektriciteitsaansluiting te wijzigen of wanneer je denkt aan een nieuwe aansluiting in de nabije toekomst. Heb je nog vragen? Neem dan contact op met de medewerkers van de Servicedesk via 0546 – 833 666. Ook is e-mailen mogelijk via info@coteq.nl.
Het verwachte congestiegebied, periode en oorzaak

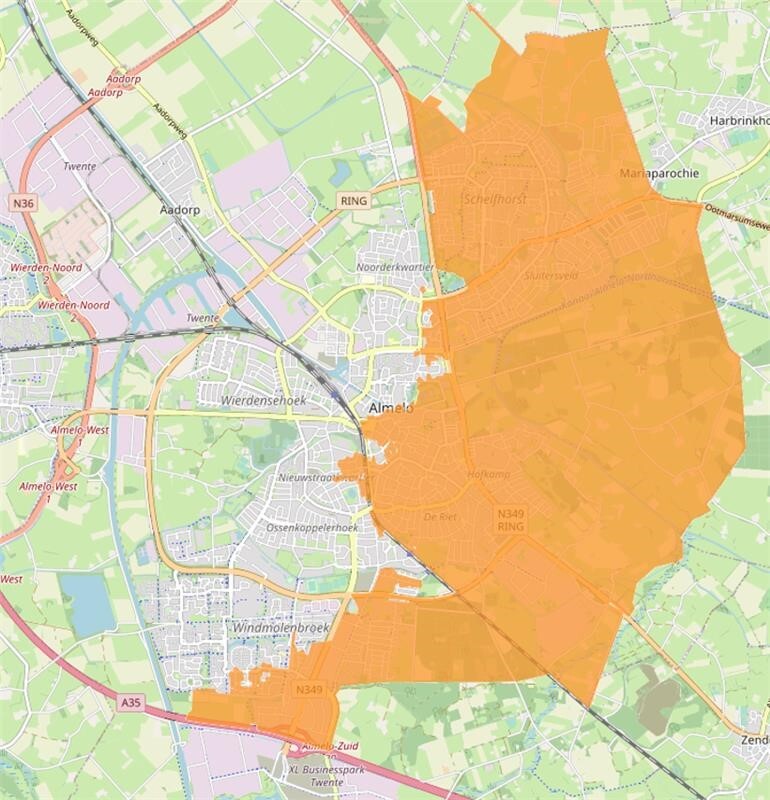

Enexis Netbeheer verwacht structurele congestie voor afname van elektriciteit van het net in het gebied dat beleverd wordt via het middenspanningsblok “Batt.00” van station Almelo Urenco tot en met kalenderjaar 2027. De congestie betreft midden- en laagspanningsaansluitingen in (delen van) gemeentes Almelo, Hof van Twente, Borne, en Wierden. De verwachte congestie wordt veroorzaakt door de toegenomen vraag naar transportcapaciteit door groot- en kleinverbruikers, waardoor de vraag naar transportcapaciteit in dit netgebied groter is dan de beschikbare N-1 capaciteit.
Wat is het gecontracteerde en beschikbare transportvermogen?
In het genoemde congestiegebied bedraagt het totale gevraagde transportvermogen voor afname 56 MW. Het totale beschikbare transportvermogen voor afname van het net bedraagt 54 MW. Dit vermogen is volledig vergeven in getekende offertes voor gecontracteerd transportvermogen.
De planning van de netverzwaring
De structurele oplossing is de realisatie van een uitbreiding van de capaciteit van het genoemde netgebied. Enexis Netbeheer onderzoekt de alternatieven hiervoor, dit betreft ook de mogelijke locatie van de uitbreiding. De verwachting is dat de benodigde netverzwaring in 2027 gerealiseerd zal zijn. De planning heeft een grote afhankelijkheid van de planning van de benodigde hoogspannings-netuitbreidingen van TenneT.
Het onderzoek
Enexis Netbeheer onderzoekt de mogelijkheden van congestiemanagement in dit gebied, als bedoeld in de Netcode Elektriciteit artikel 9.6 eerste lid en 9.7 eerste lid. De uitkomst van het onderzoek wordt op de website van Enexis Netbeheer gepubliceerd.
Startdatum onderzoek: 19-06-2023
